綿市發改〔2025〕92號
國網四川省電力公司綿陽供電公司:
你公司《關于申請綿陽涪城楊家110kV輸變電工程項目核準的函》(綿供電辦函〔2025〕10號)及相關材料收悉。
一、為解決福泉110kV變電站供電能力滿載超載,滿足臨港工業園、綿陽工業園區南區循環經濟發展區、綿遂內鐵路綿陽南部等片區建設的用電負荷增長需求,提高電網的供電能力和供電可靠性,為地區經濟持續快速發展提供電力保障,建設綿陽涪城楊家110kV輸變電工程是有必要的。依據《行政許可法》《企業投資項目核準和備案管理條例》,同意建設綿陽涪城楊家110kV輸變電工程項目(四川省投資項目在線監管平臺項目編碼:2501-510700-04-01-452902)。該項目屬于《產業結構調整指導目錄(2024年本)》中的“鼓勵類”項目,符合國家產業政策。
項目單位為國網四川省電力公司綿陽供電公司。
二、項目建設地點:涪城區
三、項目名稱:綿陽涪城楊家110kV輸變電工程
四、項目主要建設內容及規模:
?。ㄒ唬罴?10kV變電站新建工程。新建配電裝置及輔助用房建筑面積約475平方米,配套建設照明、消防及給排水等設備設施;主變最終規模3×63MVA,本期2×63MVA;110kV出線最終4回,本期3回;10kV出線最終36回,本期24回;10kV無功補償電容器組最終3×(2×6)Mvar,本期2×(2×6)Mvar;10kV消弧線圈最終3×630kVA,本期2×630kVA。
?。ǘ└邩?20kV變電站110kV間隔完善工程。完善高橋變電站110kV出線間隔2個,至楊家110kV變電站,更換間隔內連接導線和線路保護裝置。
?。ㄈ┴S谷至高橋改接入楊家110kV線路工程。新建 110kV谷高線原14#塔至擬建楊家110kV變電站110kV線路,采用JL3/G1A-400/35鋼芯高導電率鋁絞線新建架空線路1.2km。其中,單回路徑長約0.9km,同塔雙回單回掛線架設路徑長約0.3km。
(四)同德電廠至高橋π入楊家110kV線路工程。新建 110kV德高線23#-24#塔之間開π點至擬建楊家110kV變電站110kV線路,采用JL3/G1A-400/35鋼芯高導電率鋁絞線新建架空線路4.9km。其中,單回路徑長約0.6km,雙回路徑長約4.3km。
五、項目總投資及資金來源:靜態投資7538萬元,動態投資為7649萬元,由國網四川省電力公司作為項目法人以自有資金出資1529.8萬元(占動態總投資的20%),其余申請銀行貸款解決。
六、建設周期:12個月。
七、項目招標事項核準意見見附件。項目單位須嚴格按照本核準意見依法進行招標投標活動。
八、請項目單位在項目開工建設前,依據相關法律、行政法規規定辦理規劃許可、安全生產、環評等相關報建手續。鼓勵項目實施中通過以工代賑促進當地群眾就業增收,并在項目驗收時對以工代賑落實情況開展綜合評價。
九、如需對本項目核準文件所規定的建設地點、建設規模、主要建設內容等進行調整,請按照《企業投資項目核準和備案管理辦法》的有關規定,及時以書面形式提出變更申請,我委將根據項目具體情況,作出是否同意變更的書面決定。
十、項目予以核準決定之日起2年未開工建設,需要延期開工建設的,請項目單位在2年期限屆滿的30個工作日前,向我委申請延期開工建設。開工建設只能延期一次,期限最長不得超過1年。

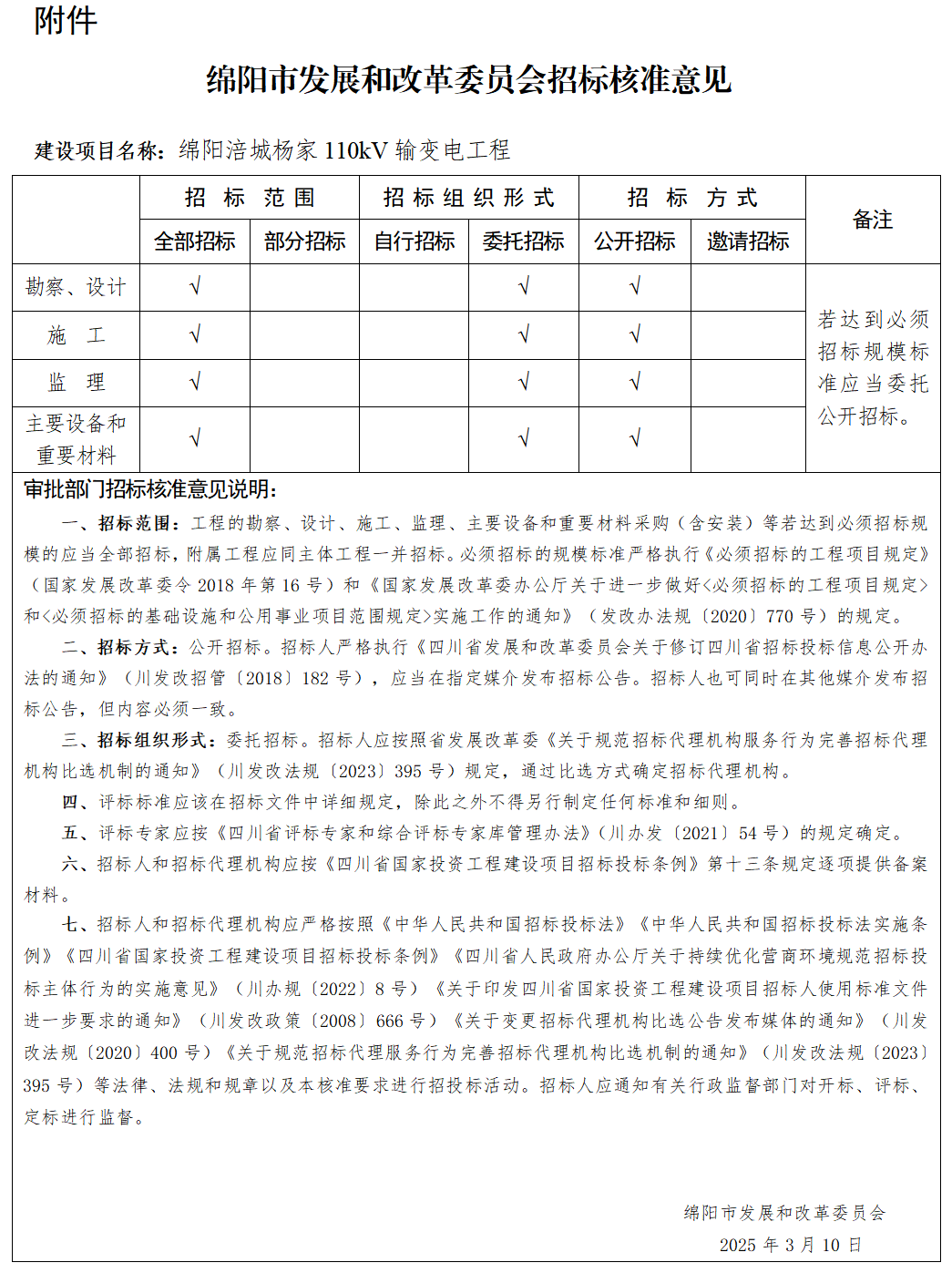

附件:綿陽市發展和改革委員會招標核準意見
綿陽市發展和改革委員會 2025年3月10日
